工地腳手架搭設、拆除與驗收24條安全標準!

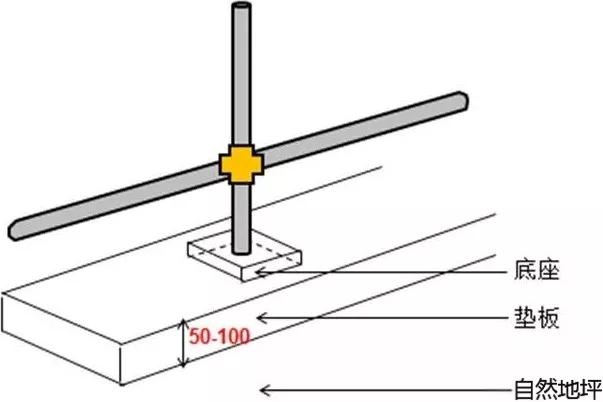

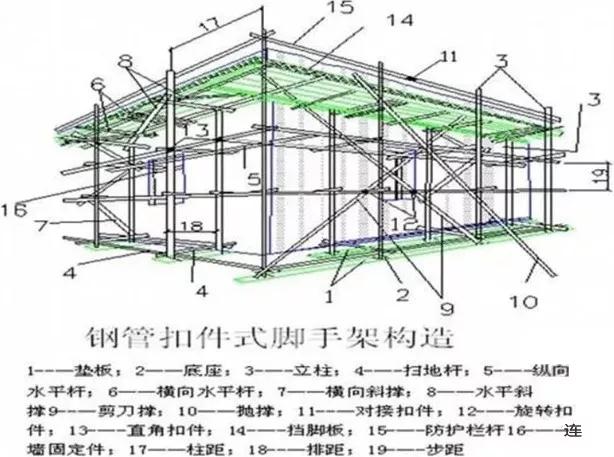

1、腳手架底面底座標高宜高于自然地坪50-100mm。

2、單排腳手架——只有一排立桿,短橫桿的一端擱置在墻體上的腳手架。

雙排腳手架——由內外兩排立桿和縱、橫水平桿構成的腳手架。

雙排腳手架一般用于砌筑工程。砌筑需要承重:丟放水泥、磚等。

單排腳手架一般用于內墻抹灰,刷涂料等不需要承重的工程。

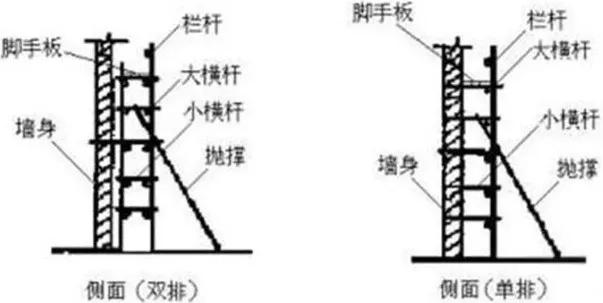

單排腳手架需要把抱桿支靠在墻上。

單排腳手架的橫向水平桿不應設置在下列部位:

① 設計上不許留腳手眼的地方。

② 過梁上與過梁兩端成60°的三角形范圍內及過梁凈跨度1/2的高度范圍內。

③ 寬度小于 1m 的窗間墻;120mm厚墻、料石清水墻和獨立柱。

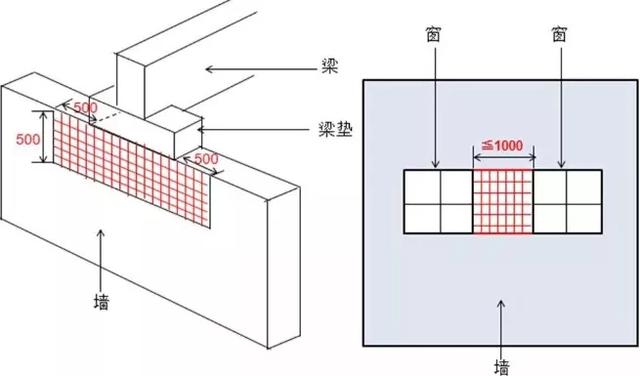

④ 梁或梁墊下及其左右500mm范圍內。

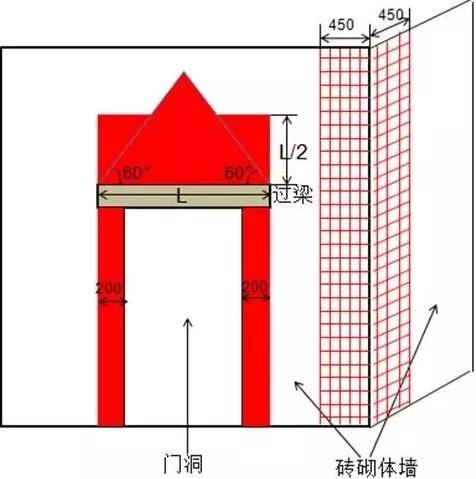

⑤ 磚砌體門窗洞口兩側200mm(石砌體為300mm)和轉角處450mm(石砌體為 600mm)范圍內。

⑥ 獨立或附墻磚柱,空斗磚墻、加氣塊墻等輕質墻體。

⑦ 砌筑砂漿強度等級小于或等于M2.5的磚墻。

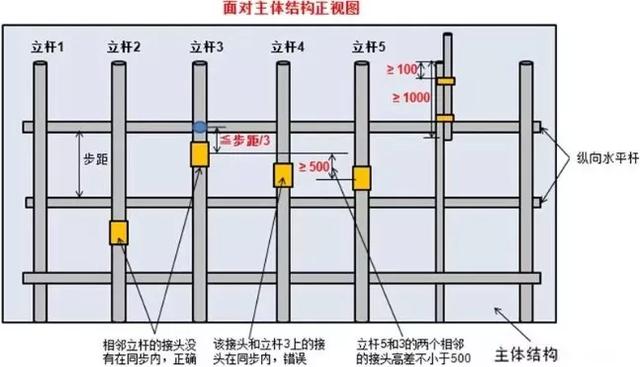

3、腳手架必須配合施工進度搭設,一次搭設高度不應超過相鄰連墻件以上兩步。(分析:腳手架在無連墻件的情況下**2步,或者說允許在連墻件之上無連墻件搭設最多2步高的架體。步數即是水平大橫桿間距)

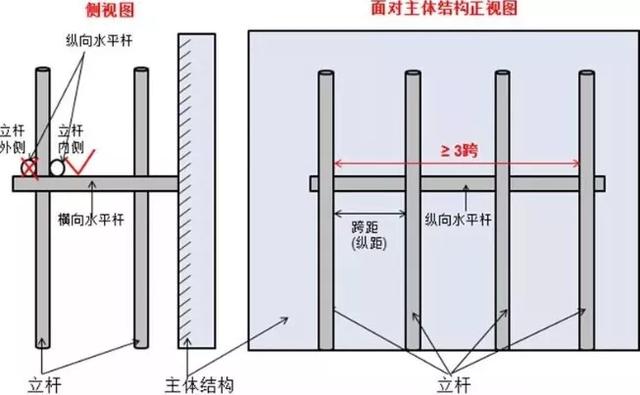

4、縱向水平桿(可理解為大橫桿)應設置在立桿內側,其長度不應小于3跨。

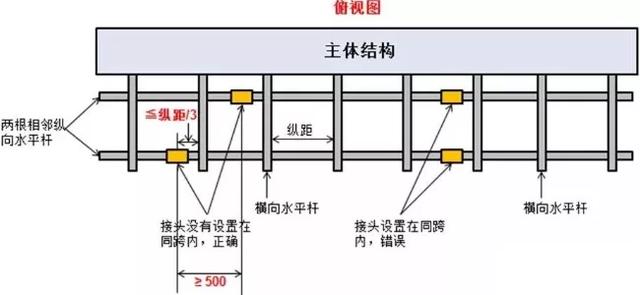

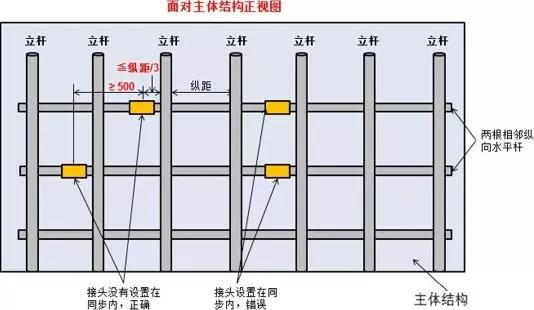

5、兩根相鄰縱向水平桿的接頭不應設置在同步內,不同步兩個相鄰接頭在水平方向錯開的距離不應小于500mm,各接頭中心至最近主節點的距離不應大于縱距的1/3。

6、兩根相鄰縱向水平桿的接頭不應設置在同跨內,不同跨兩個相鄰接頭在水平方向錯開的距離不應小于500mm,各接頭中心至最近主節點的距離不應大于縱距的1/3。

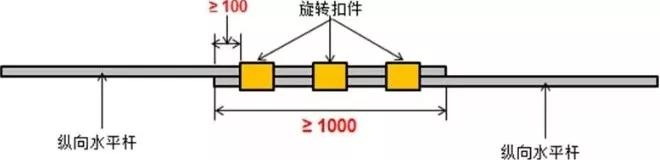

7、縱向水平桿搭接長度不應小于1m,應等間距設置3個旋轉扣件固定,端部扣件蓋板邊緣至搭接縱向水平桿桿端的距離不應小于100mm。

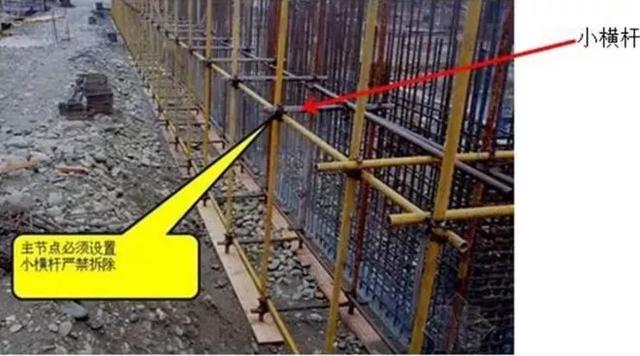

8、主節點處必須設置一根橫向水平桿(小橫桿),用直角扣件扣接且嚴禁拆除。

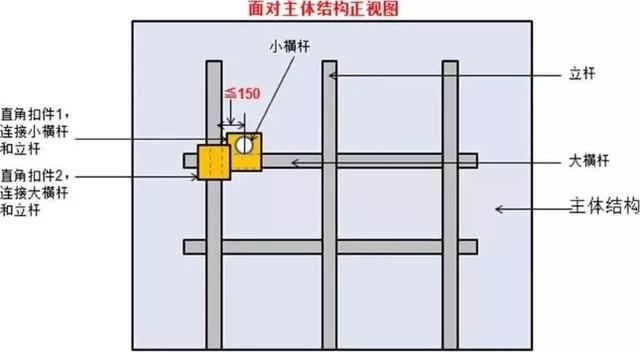

9、主節點處的兩個直角扣件的中心距不應大于150mm。

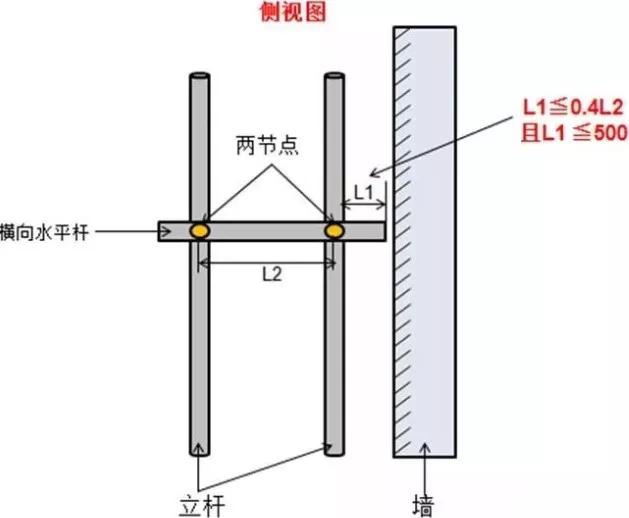

10、在雙排腳手架中,離墻一端的外伸長度不應大于0.4 倍的兩節點的中心長度,且不應大于500mm。

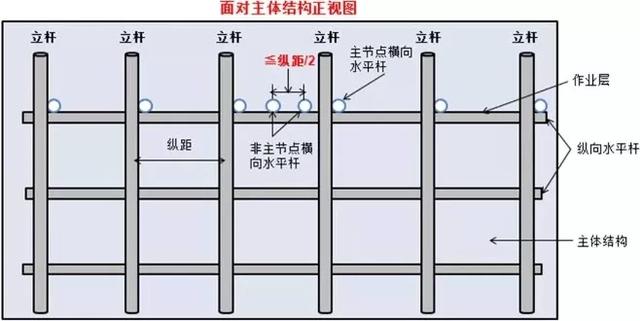

11、作業層上非主節點處的橫向水平桿,**間距不應大于縱距的1/2。

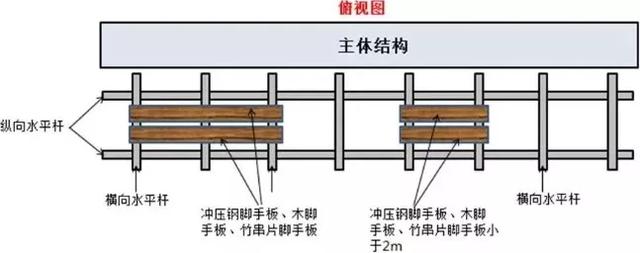

12、沖壓鋼腳手板、木腳手板、竹串片腳手板等,應設置在三根橫向水平桿上。當腳手板長度小于2m時,可采用兩根橫向水平桿支撐,但應將腳手板兩端與其可靠固定,嚴防傾翻。

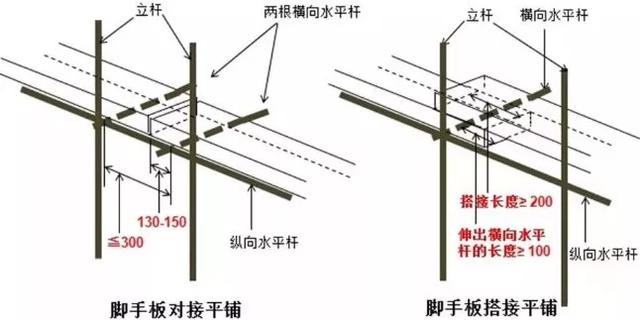

13、腳手板對接平鋪時,接頭處必須設兩根橫向水平桿,腳手板外伸長應取130~150mm,兩塊腳手板外伸長度之和不應大于300mm;腳手板搭接鋪設時,接頭必須支在橫向水平桿上,搭接長度不應小于200mm,其伸出橫向水平桿的長度不應小于100mm。

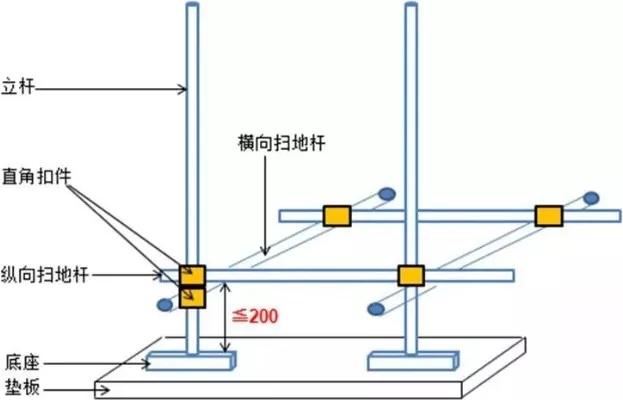

14、縱向掃地桿應采用直角扣件固定在距底座上皮不大于200mm處的立桿上。橫向掃地桿宜采用直角扣件固定在緊靠縱向掃地桿下方的立桿上。

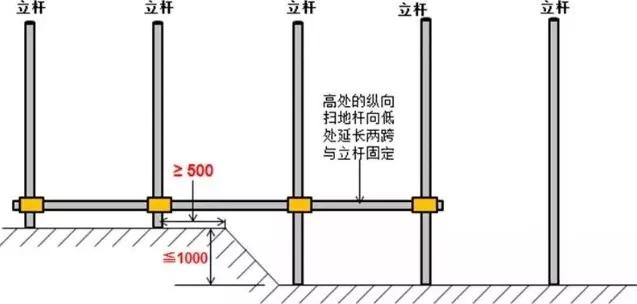

15、當立桿的基礎不在同一高度上時,必須將高處的縱向掃地桿向低處延長兩跨與立桿固定,高低差不應大于1m,靠邊坡上方的立桿軸線到邊坡的距離不應小于500mm。

16、立桿接長除頂層頂步可采用搭接外,其余各層各步接頭必須采用對接扣件連接。立桿上的對接扣件應交錯布置,兩根相鄰立桿的接頭不應設置在同步內,同步內每隔一根立桿的兩個相鄰接頭在高度方向錯開的距離不宜小于500mm;各接頭中心至主節點的距離不宜大于步距的1/3。搭接長度不應小于1m,應采用不少于2個旋轉扣件固定,端部扣件蓋板的邊緣至桿端距離不應小于100mm。

17、開口形腳手架的兩端必須設置連墻件,連墻件的垂直間距不應大于建筑物的層高,且不應大于4m。(沿建筑周邊非交圈設置的腳手架為開口型腳手架,一般建筑的外圍腳手架沿建筑周圈連續布置,成一封閉整體,如山墻上的腳手架,不但與主體結構拉結,還在兩端與正立面和背面腳手架連在一起。)

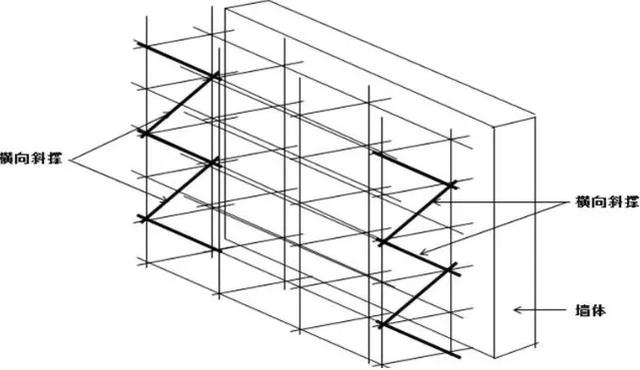

18、開口形雙排腳手架的兩端均必須設置橫向斜撐。

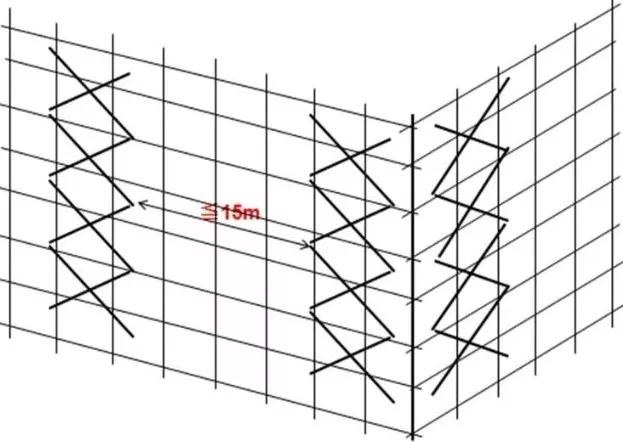

19、髙度在24m以下的單、雙排腳手架,均須在外側兩端、轉角及中間不超過15m的立面上,各設置一道剪刀撐,并應由底至頂連續設置

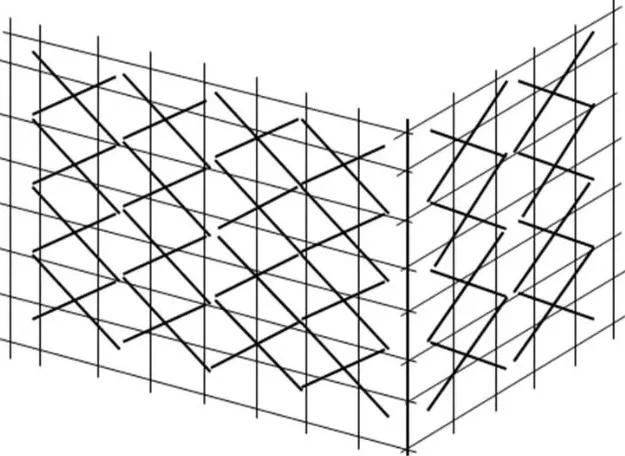

20、高度在24m及以上的雙排腳手架在外側全立面連續設置剪刀撐。

21、當腳手架剛開始搭設時,由于連墻件還未設置,為確保腳手架的穩定性,應每間隔幾跨(多為6跨)設置一根拋撐,即用一根斜鋼管,一端用旋轉扣件連接在立桿上,另一端斜撐在地面上,起支撐的作用,直至連墻件安裝穩定后,方可根據情況拆除。

22、腳手架的拆除萊垍頭條

1)由上而下逐層進行。

2)連墻件逐層拆除、分段拆除,高差不應大于2步,如大于2步應增設連墻件。

23、腳手架檢查與驗收

1)基礎完工、架體搭設前。

2)每搭設6-8m高度后。

3)作業層施加荷載前。

4)6級及以上大風、大雨、凍融解凍后。

5)達到設計高度后。

6)停用超過1月。

24、腳手架定期巡檢

1)桿件設置與連接、連墻件、支撐、門洞桁架是否符合要求。

2)地基是否積水、底座是否松動、立桿是否懸空、扣件螺栓是否松動。

3)24m以上的雙排、滿堂架,高度在20m以上的滿堂支撐架、立桿沉降及垂直度是否符合要求。

4)安全防護措施是否到位。

5)是否超載。

部分圖文轉載自網絡,版權歸原作者所有,如有侵權請聯系我們刪除。如內容中如涉及加盟,投資請注意風險,并謹慎決策

上一篇
下一篇

了解我們

關注微信公眾號關注微信公眾號

瀏覽手機瀏覽手機

Copyright ? 陜西巨石建筑勞務有限公司 版權所有||技術支持:萬商云集|企業資質

Copyright ? 陜西巨石建筑勞務有限公司 版權所有||技術支持:萬商云集|企業資質

電子營業執照
